完工事例
全ての工事|すべて
恵那市 屋根の修理後、長州産業太陽光パネルを取り付けました
建築中レポート
- 1.2014年11月24日
-
紐丸瓦の葺き直し
瓦モルタルで紐丸瓦を葺き上げ銅線で緊結しました。
- 2.2014年11月25日
-

隅棟の冠をめくってみると
隅棟を葺き直す時に、瓦を外してみるとやはり土台土が崩れていました。
- 3.2014年11月28日
-

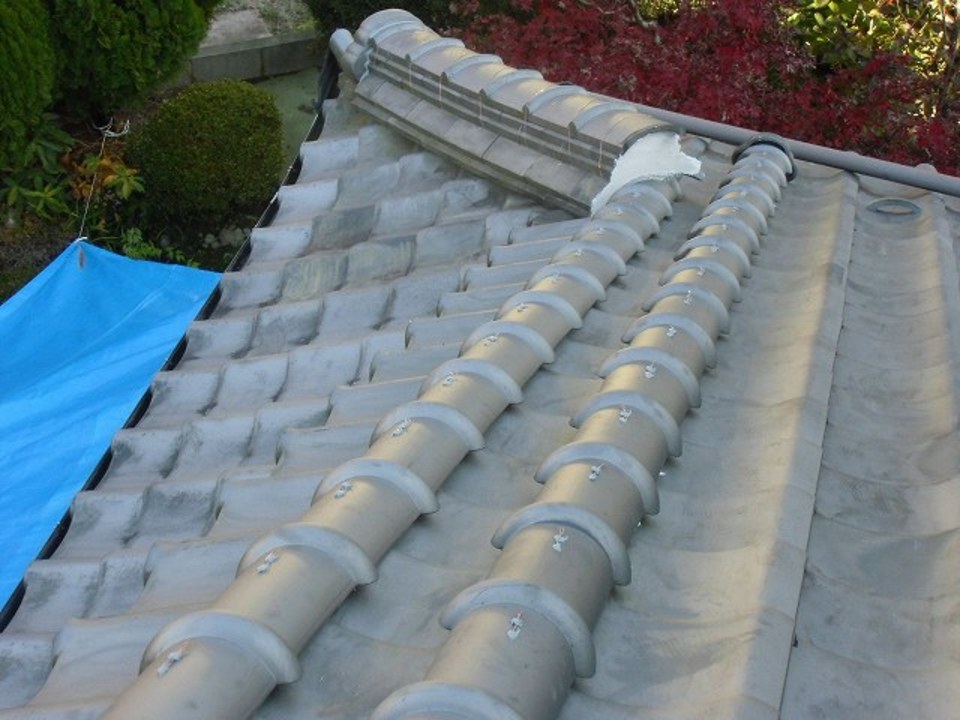

紐丸瓦と隅棟の葺き直し完了
紐丸瓦と隅棟を葺き直して完了しました。
- 4.2014年11月29日
-

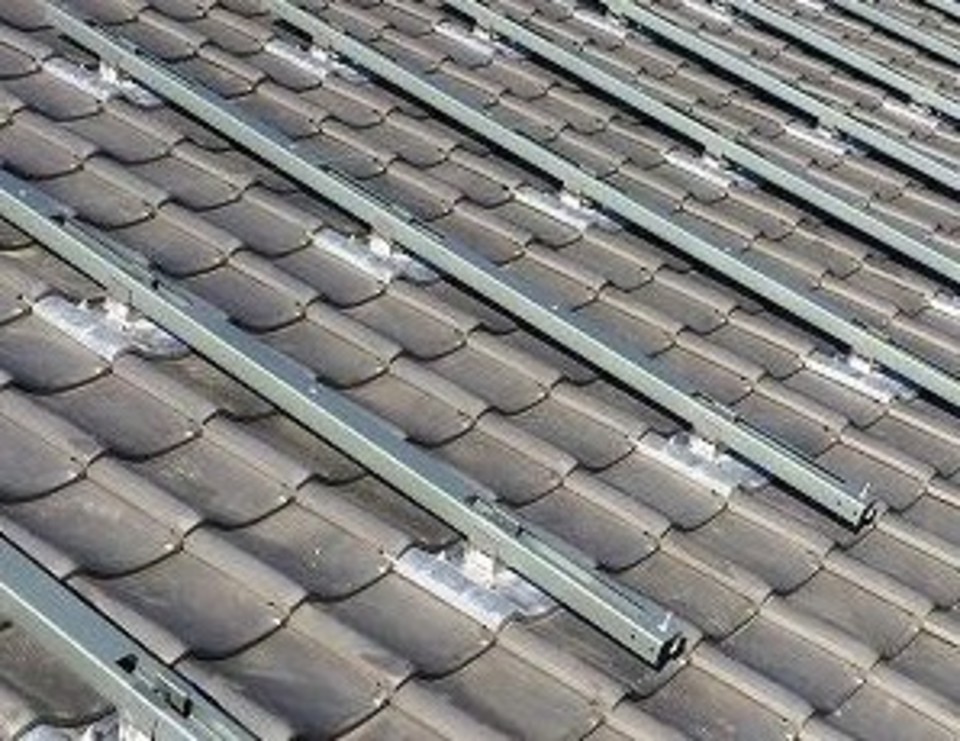

フレームの取付
先程取り付けたアルミ製支持瓦に太陽光フレームを取り付けていきます。
- 5.2014年11月29日
-

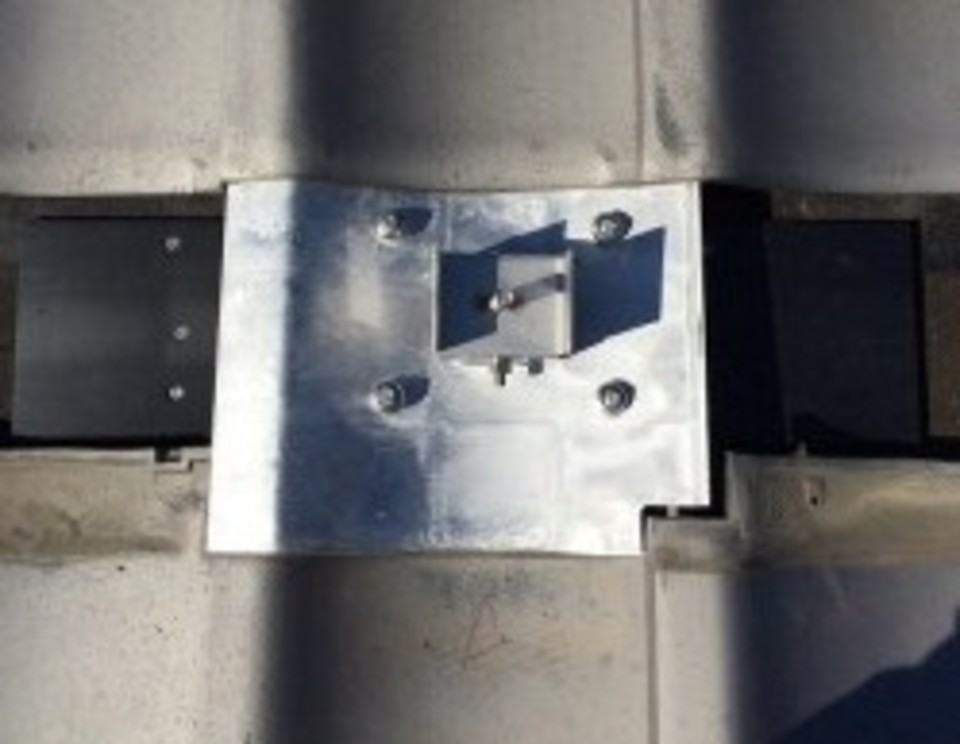

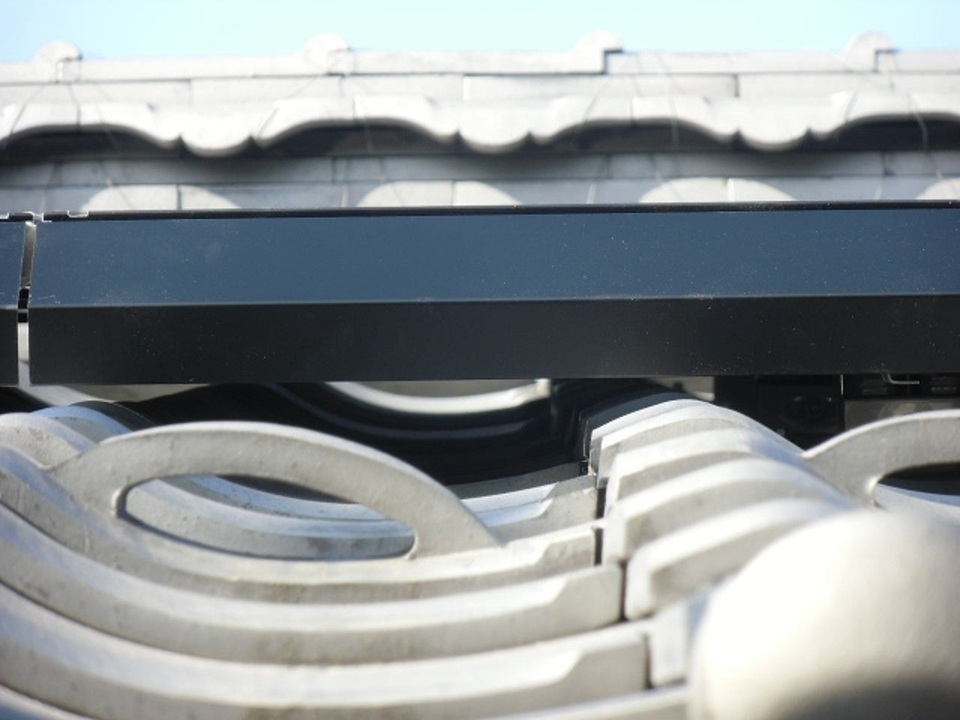

アルミ製支持瓦の取付
アルミ製支持瓦を補強板に取り付け後ビス(釘)で固定します。
- 6.2014年11月29日
-
雪止瓦をビスで固定
雪止瓦を桟木にビス(釘)で固定します。
- 7.2014年11月29日
-
雪止瓦下の補強

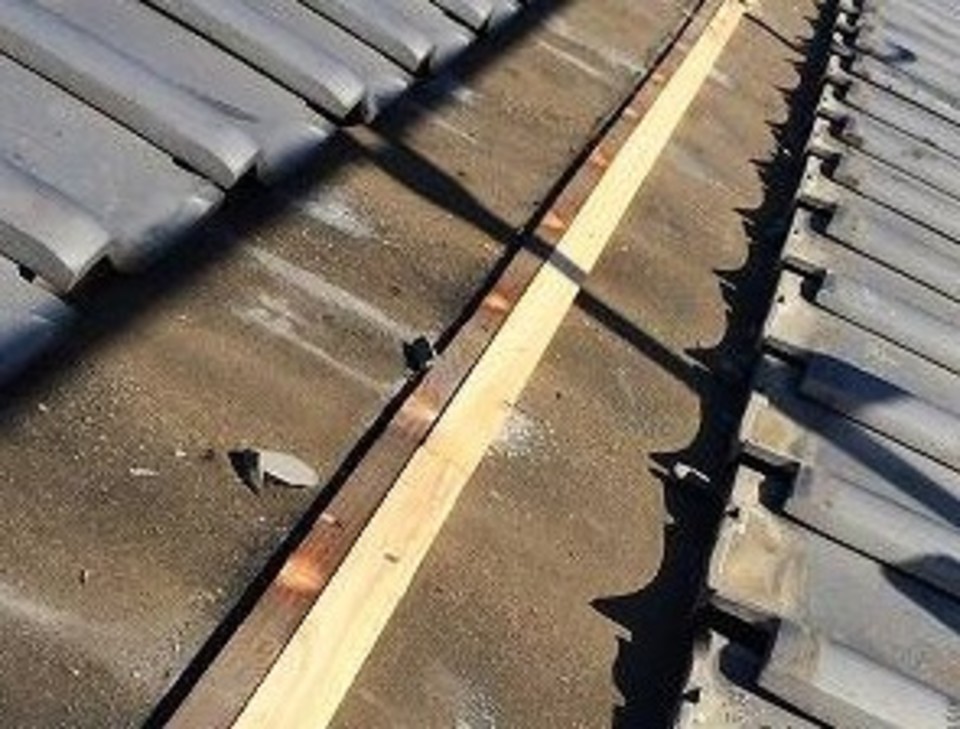

太陽光パネルを設置すると雪止瓦との距離が少ないので大雪が降った時、落雪しやすいので、桟木を1本追加して強度を強くして雪止瓦を一列葺きにします。
- 8.2014年12月01日
-
パネルの下にケーブルが垂れないように施工しました
ケーブルが垂れたままにしてあると、ケーブルが瓦で擦れて漏電したりゴミが溜まり雨漏りの原因になりかねないため注意し施工してあります。
- 9.2014年12月01日
-

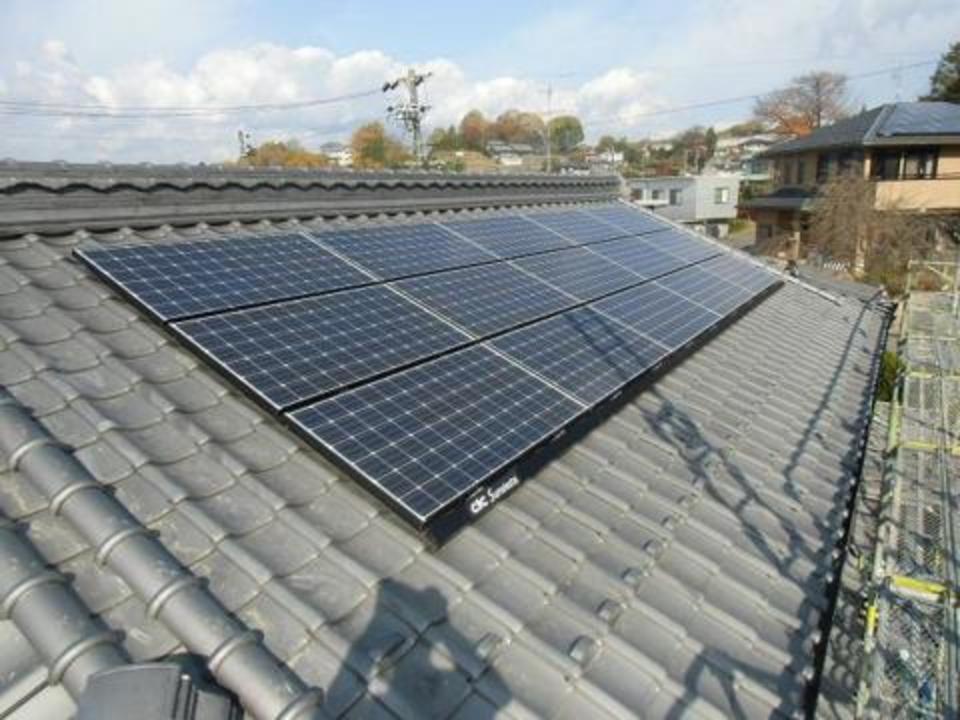

太陽光パネル設置完了
太陽光パネル設置完了しました。積雪時の落雪を雪止瓦で少なくなるようにしました。
- 10.2014年12月05日
-

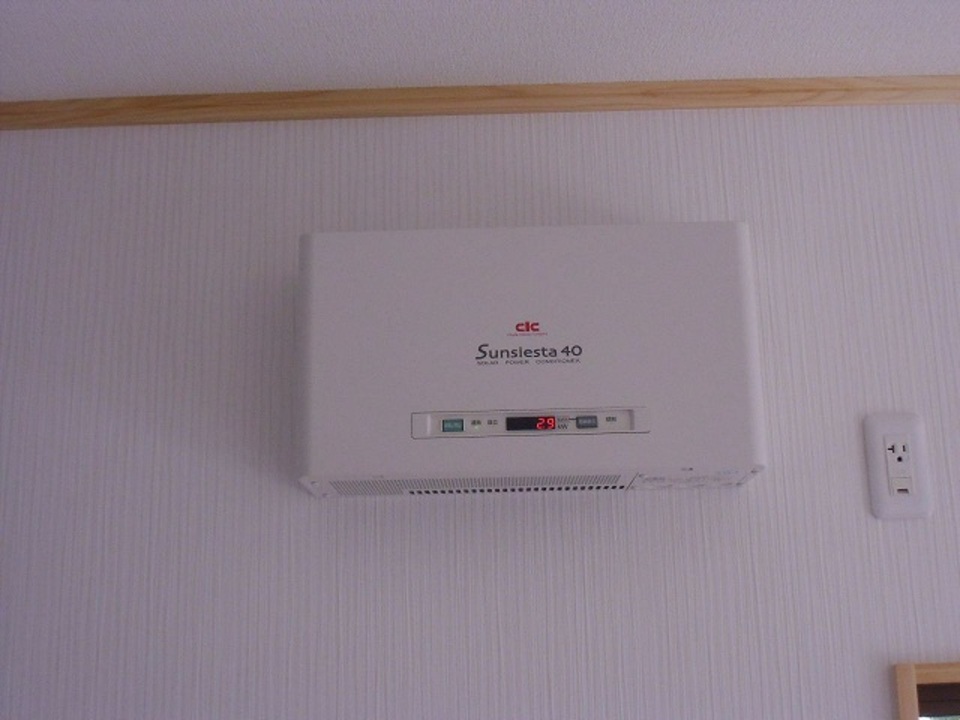

パワーコンディショナを設置しました
室内にパワーコンディショナを設置しました。
- 11.2014年12月05日
-

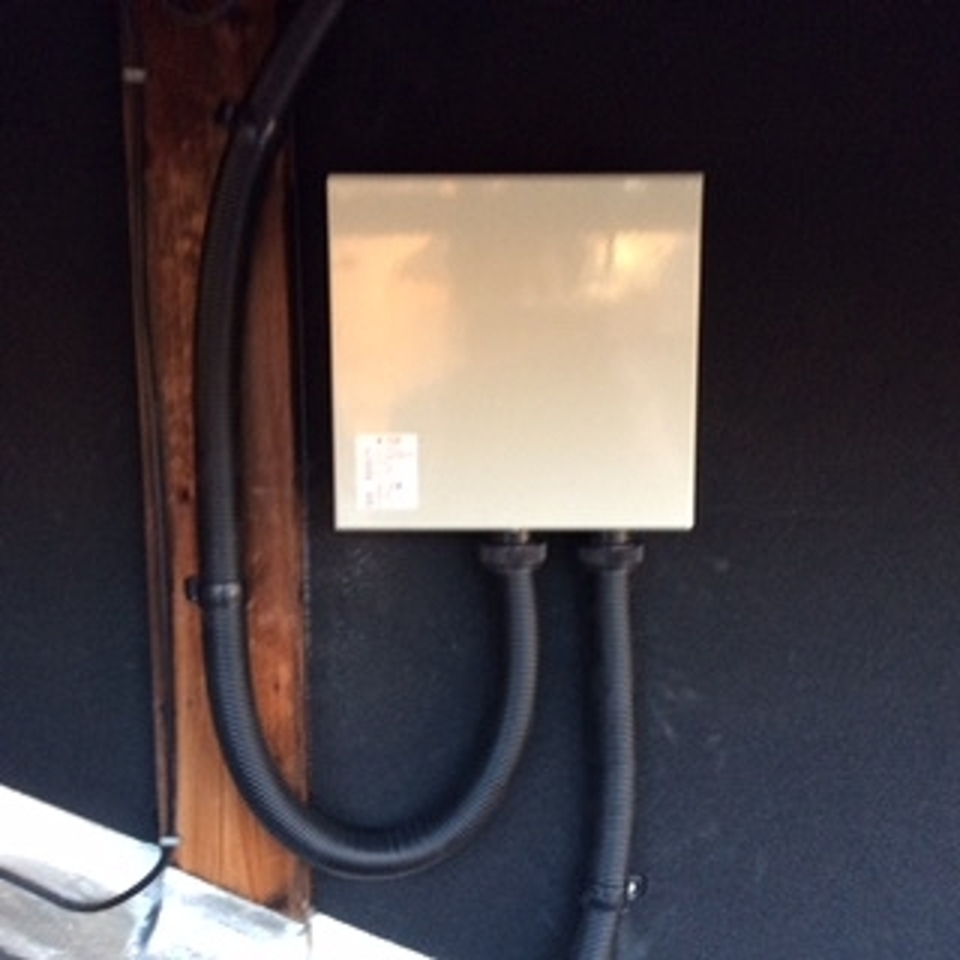

接続箱を設置しました
接続箱を設置しました。
- 12.2014年12月25日
-

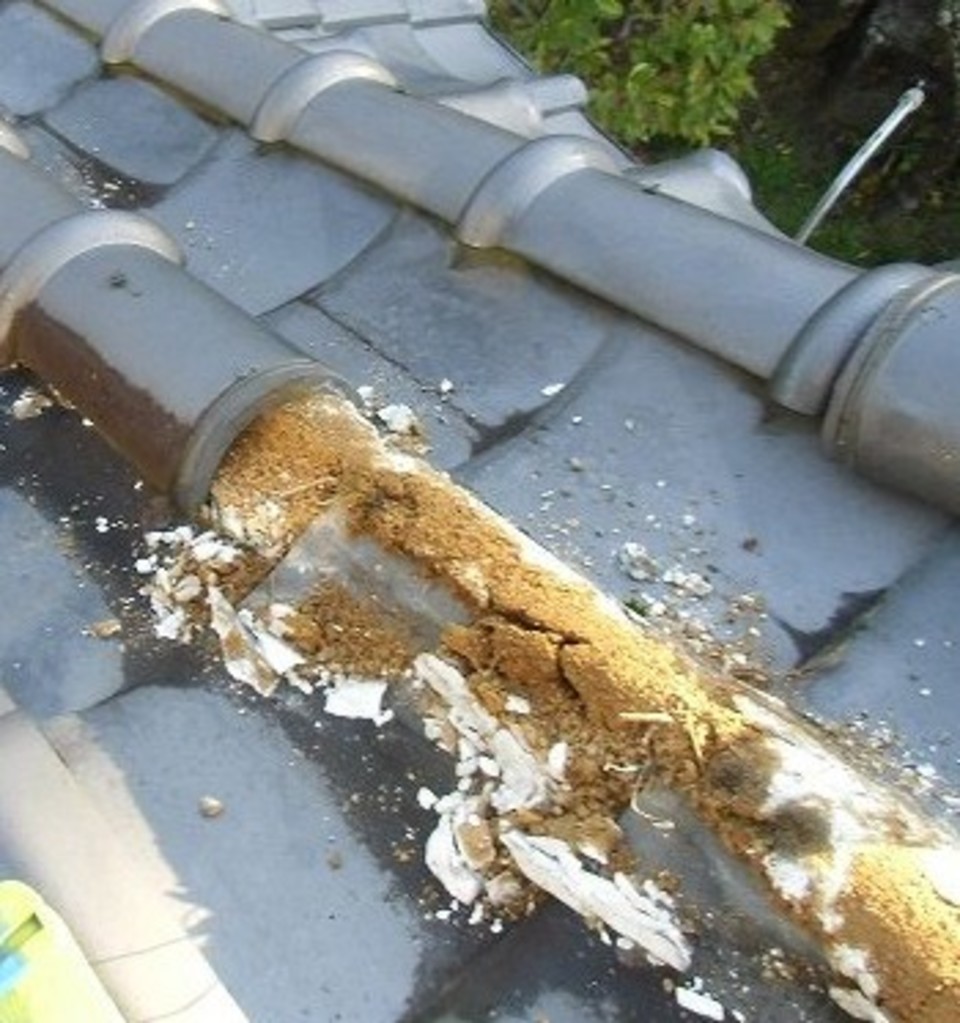

紐丸瓦をめくってみると
紐丸瓦をめくってみると土台土が崩れていました。
- 13.2014年12月25日
-

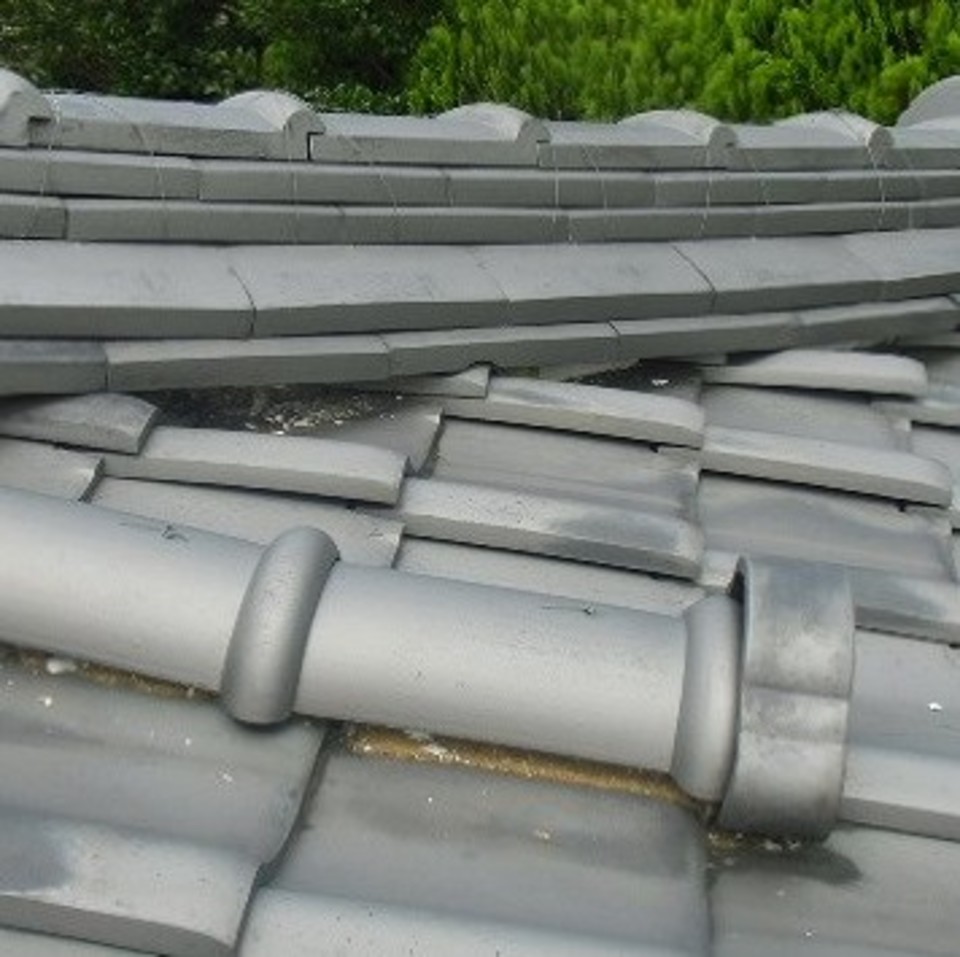

紐丸瓦と隅棟が崩れていました
太陽光パネル設置とは直接関係ありませんが、紐丸瓦と隅棟の土台土が崩れていました。
- 14.2014年12月25日
-

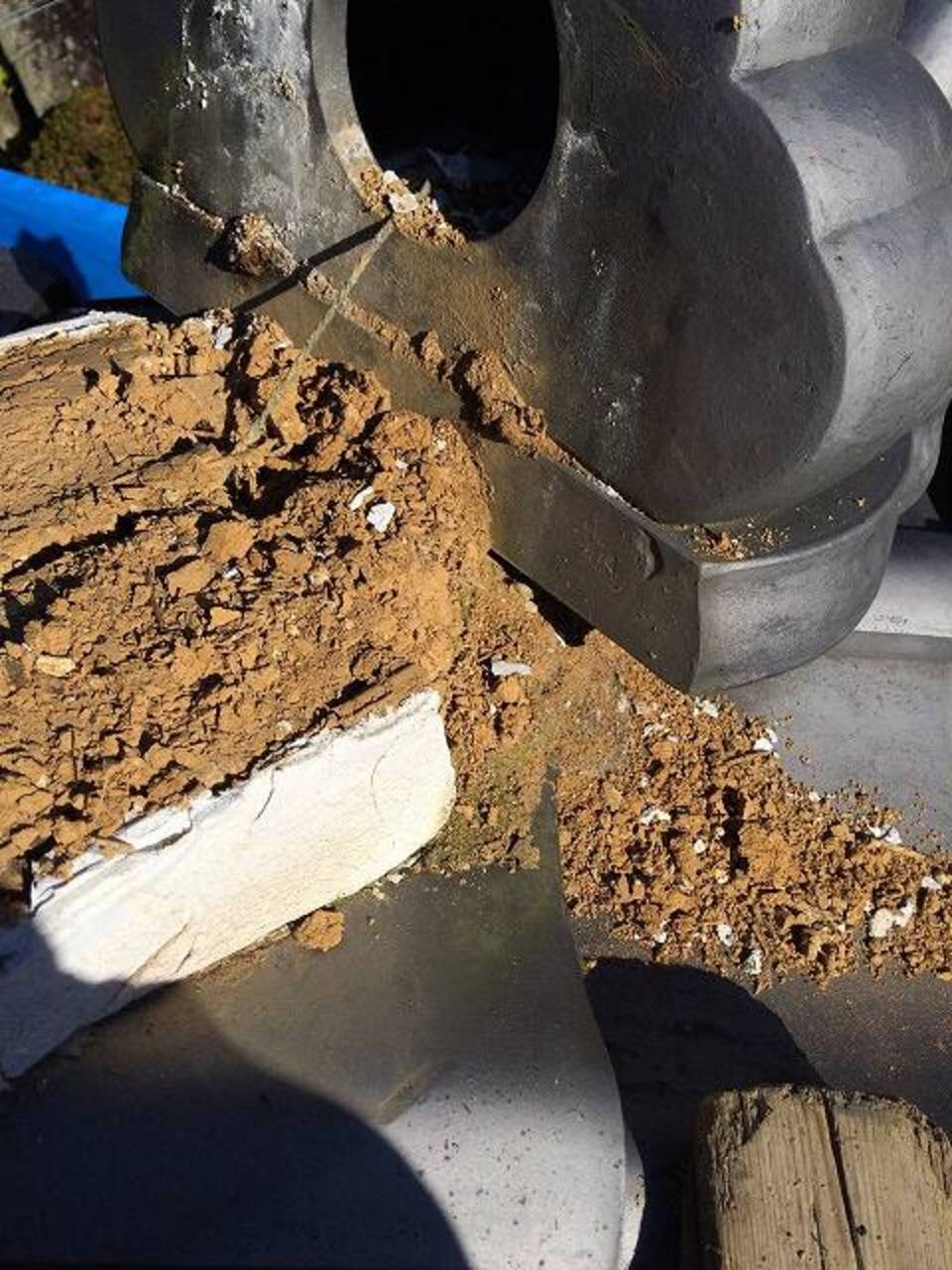

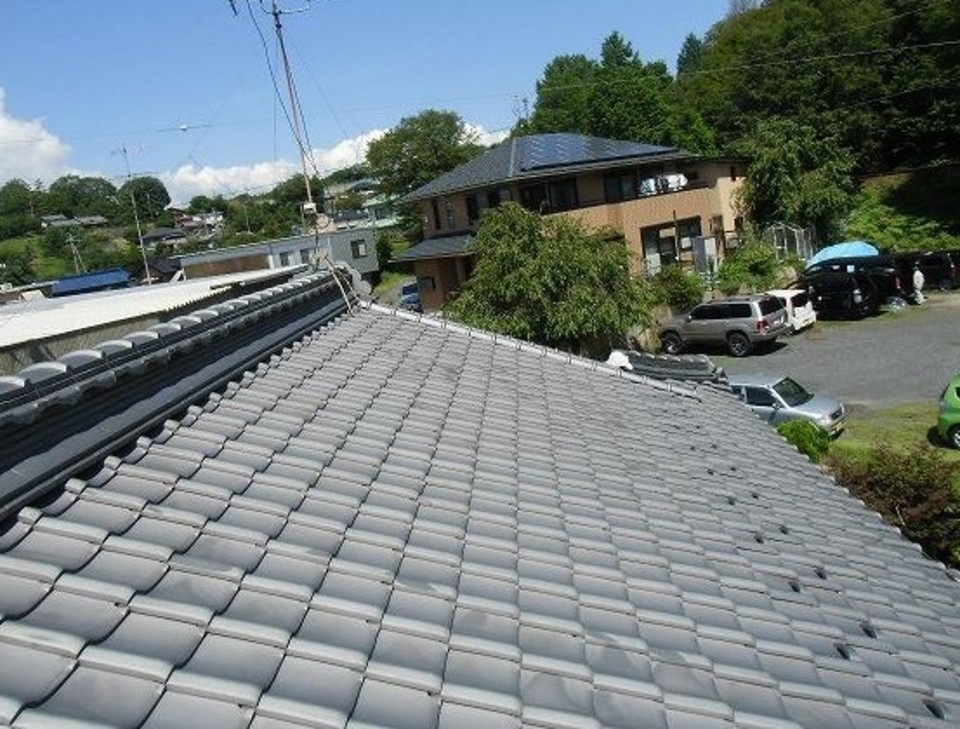

パネル設置前の現調
太陽光パネル設置が可能か瓦をめくって屋根全体と下地も調査しました。
